近日,由中國二十二冶承建的中核田灣200萬千瓦灘涂光伏示范項目第七標段順利實現首次并網發電。作為企業深耕新能源賽道、拓展海上綠色建造領域的標志性工程,此次節點圓滿落地,不僅標志著項目建設取得關鍵性突破,更充分彰顯了中國二十二冶在復雜海域施工、新能源工程建設領域的硬核實力與全鏈條履約能力,為企業深耕沿海新能源市場、賦能雙碳戰略落地筑牢堅實根基。

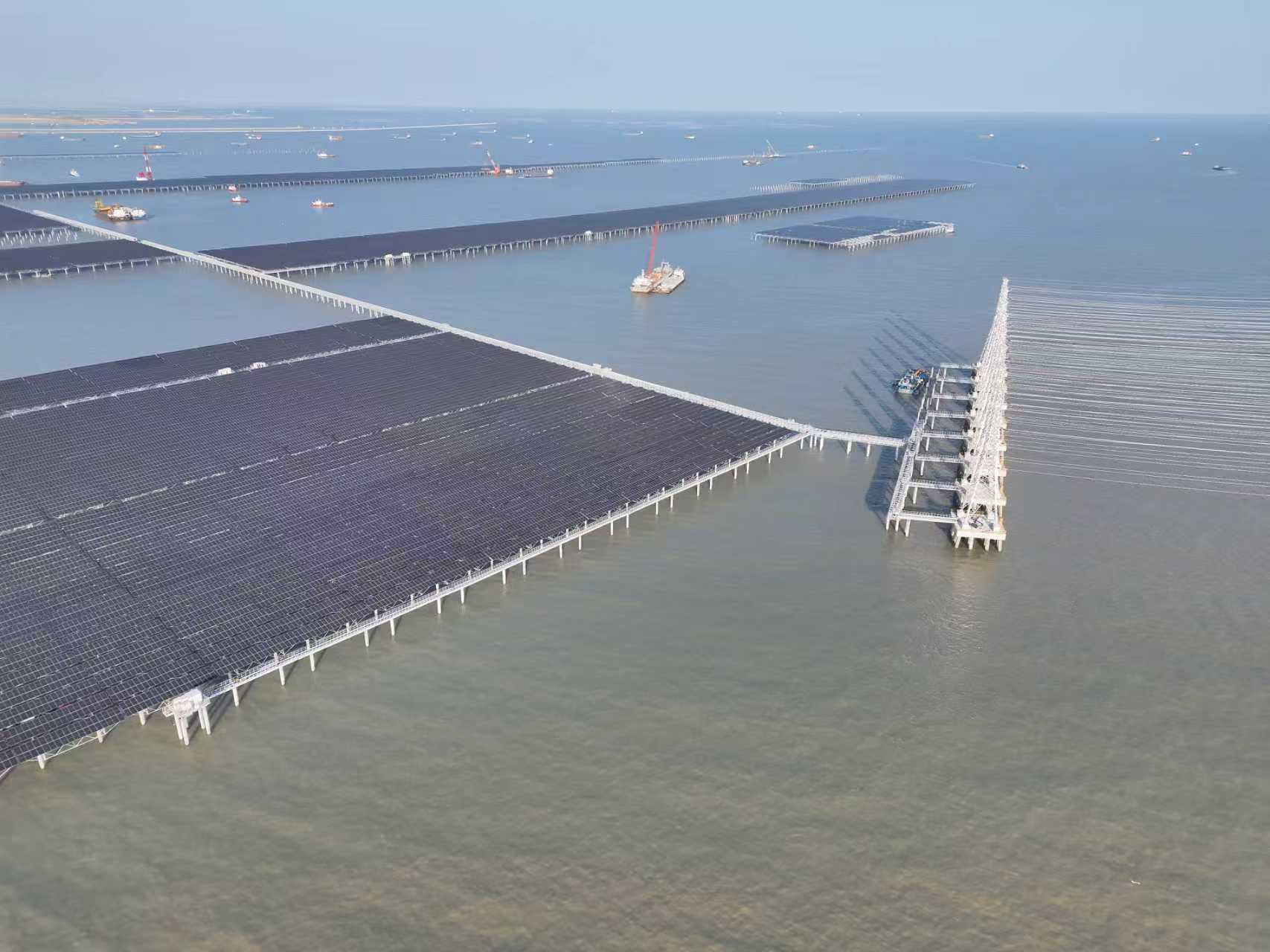

該項目位于江蘇省連云港市田灣核電站溫排水海域,是目前國內規模最大灘涂光伏項目,也是國內首批報國務院審批、涉及海域面積最大的立體分層設權用海項目,戰略定位關鍵、示范價值突出。自承接建設任務以來,中國二十二冶充分發揮綜合優勢,統籌資源調配、強化技術引領、壓實管控責任,以央企擔當扛起建設重任,全力打造安全優質、綠色低碳、技術領先的標桿工程。
攻堅克難保履約:與潮汐賽跑 以高效統籌跑出建設速度
海上光伏施工區別于傳統陸上工程,潮間帶特殊地形、復雜海洋地質、高鹽腐蝕環境,疊加潮汐節律限制,多重難題交織疊加,對施工組織、現場管控、資源調配提出極高考驗,也是項目推進的核心難點。
項目所處海域為典型半日潮區域,每日兩漲兩落,最大潮差超4米,船舶通行、樁基作業、材料轉運、人員施工均需嚴格貼合潮汐規律,每日有效作業窗口僅5至6小時,且時段動態變化,施工組織難度極大。同時,區域灘涂軟土層深厚、地層結構雜亂,軟硬夾層交錯分布,地質條件復雜;沿海高濕高鹽環境氯離子濃度高,鋼結構、設備設施長期面臨強腐蝕考驗,防腐標準需達到行業最高CX級,直接關乎光伏電站25年安全穩定運行。
直面諸多挑戰,中國二十二冶項目團隊立足現場實際,因地制宜優化施工組織方案,以潮汐為令、以節點為綱,構建適配海洋工況的專屬施工體系。項目部將潮汐時刻表作為施工“作戰手冊”,以周為單位滾動更新作業計劃,精準細化至小時級分工,形成“漲潮前置準備、退潮集中施工、潮期有序撤離”的閉環作業模式,最大化壓縮無效工期,把有限作業時間用精、用好。針對海上高濕高鹽環境,打樁船、起重船、運輸船等關鍵設備執行 “日巡檢、周維護、月標定”制度,關鍵部位采用冷纏礦脂帶防腐,電氣設備防護等級提升至 IP65 以上,核心密封與帶電部位不低于 IP67,確保設備長期穩定運行。
在設備運維與環境適配方面,項目團隊建立船舶機械“日巡檢、周維護、月標定”常態化機制,針對海洋腐蝕特性,對鋼結構關鍵部位采用冷纏礦脂帶專項防腐處理,全面升級電氣設備防護等級,核心帶電構件密封防護對標高等級標準,全方位抵御海洋環境侵蝕。安全管控層面,延續二十二冶標準化、網格化管理優勢,搭建“智能監控+現場值守+應急保障”三維防護體系,全域布設智能監測點位,實現作業畫面實時可視化管控;專屬救生艇全天候值守,防護設施隨潮汐動態調整布設位置,全員落實安全防護舉措。自開工建設以來,項目全程嚴守安全底線,實現重大安全事故零發生,以穩扎穩打的管控能力,為高效履約保駕護航。
技術創新破瓶頸:敢闖敢試突破壁壘,打通海上施工關鍵環節
針對傳統大型打樁船調配難、成本高、效率不足,難以適配灘涂零散化、高頻次施工的短板,項目團隊大膽革新,將挖掘機改造為海上專用沉樁裝備,搭配大型運輸船模塊化搭載作業,以振動錘替代傳統沖擊錘,大幅優化 PHC管樁施工工藝。經現場實踐驗證,單樁施工效率提升1.5倍,樁位偏差精準控制在15厘米以內,精度、效率雙向達標,該項創新成果已在項目全標段推廣應用,成為復雜灘涂施工的實用化標桿工藝。圍繞核心技術突破,項目團隊同步優化測量放點、樁位復核、垂直度控制等全流程工序。采用打樁設備GPS實時動態定位系統,將測量誤差控制在厘米級;建立樁基施工數字化臺賬,每一根樁的坐標、垂直度、打入深度全程可追溯,確?;A施工精準可靠。在組件安裝環節,創新推行“陸上集中組拼、海上整體吊裝” 高效建造模式,充分利用陸地穩定作業條件,提前完成支架模塊化拼裝,再通過船舶轉運、海上一次性吊裝就位,有效縮減海上高危作業時長,減少海上施工工作量,兼顧施工安全、工程質量與建設效率。
一系列接地氣、重實效的技術革新,精準破解潮汐制約、軟基施工、高腐蝕環境等多重瓶頸,不僅保障了項目高效推進,更沉淀形成可復制、可推廣的海上灘涂光伏施工技術經驗,為海上光伏規?;ㄔO探索出了一條自主創新的施工路徑。
質量為本鑄精品:嚴守標準匠心筑造,讓每一道工序都經得起檢驗
項目嚴格落實“質量終身制”,關鍵工序執行班組自檢、技術巡檢、監理專檢“三檢制”,每一道工序層層把關、三方確認,閉環管理后方可進入下一環節。所有進場原材料,光伏組件、支架、電纜、樁基等,全部實行復檢準入。支架涂層厚度逐批抽檢,螺栓扭矩逐顆核驗,不合格批次堅決清退,從源頭杜絕質量隱患。每一根PHC管樁的打入深度、垂直度、平面坐標,全部建立數字化檔案。對偏差超限的樁位,采取補樁或調整支架連接方案處理,確保上部結構安裝精準無誤。組件吊裝前,對桁架、支架、光伏板進行全面外觀檢查;安裝完成后,逐項開展接線、接地導通測試,關鍵工序規范執行率100%。以近乎嚴苛的細節把控,保障工程長效穩定運行,為電站25年安全運維保駕護航。
田灣灘涂光伏項目并非孤立的電站,而是與田灣核電站深度融合的“光伏+核電”多能互補系統,實現了海域空間立體分層、發電效率協同提升、制度創新先行三重突破。項目利用核電站溫排水區域,冬季可提升光伏轉換效率2-3個百分點,為全國沿海核電、火電廠溫排水海域的新能源開發提供了可復制、可推廣的制度經驗。從陸上施工到海上作業,從技術跟隨到自主創新,中國二十二冶以該項目為起點,成功打通海上光伏施工全流程關鍵環節。隨著項目全容量并網推進,這套成熟技術與管理體系,將為我國海上光伏產業高質量發展,貢獻更多央企智慧與力量。
